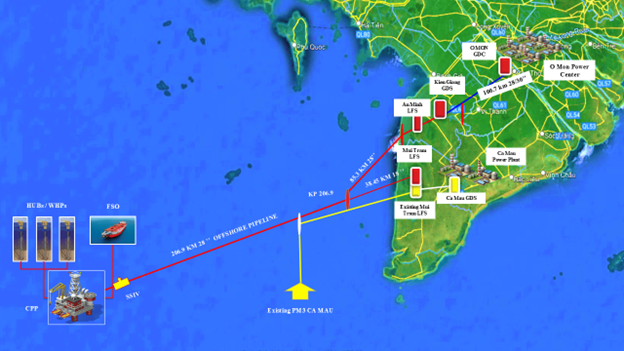

Cập nhật tiến độ dự án đường ống dẫn khi Lô B – Ô Môn, đây là dự án thuộc gói thầu EPC 3 với phạm vi công việc: Thiết kế chi tiết cho toàn bộ dự án, mua sắm, thi công lắp đặt tuyến ống bờ, các trạm và chạy thử cho toàn bộ dự án. Dự án này được SWPOC trao thầu cho liên danh giữa PVS-Lilama vào cuối năm 2023 và khởi công vào ngày 2/7/2025, tính tới cuối năm 2025 dự án đạt tiến độ lũy kế đạt 32,23%, trong đó toàn bộ công tác thiết kế chi tiết, sản xuất và bọc ống tuyến bờ đã hoàn thành 100%.
Theo báo cáo từ Công ty Điều hành Đường ống Tây Nam (SWPOC): dự án đường ống dẫn khí Lô B – Ô Môn đã triển khai 14/33 bãi thi công, khối lượng đào hào đạt khoảng 6,4 km, hàn ống đạt hơn 1 km.
Tại hạng mục công trình LFS An Minh, công tác xử lý nền, san lấp và thi công móng, thiết bị đang được triển khai theo kế hoạch. Còn tại GDC Ô Môn, các hạng mục ép cọc, thi công móng và lắp đặt kết cấu kỹ thuật đang được thực hiện, tạo nền tảng cho giai đoạn lắp đặt thiết bị công nghệ trong thời gian tới.
Theo kế hoạch tổng thể, năm 2026 là năm cao điểm thi công của dự án, với mục tiêu hoàn thành phần lớn khối lượng xây lắp, tạo nền tảng cho các giai đoạn hoàn thiện và vận hành trong những năm tiếp theo. Việc duy trì nhịp độ thi công ổn định và đồng bộ trên toàn tuyến được xác định là yếu tố then chốt, làm cơ sở để dự án triển khai theo lộ trình đảm bảo mục tiêu đưa dòng khí đầu tiên (first gas) vào bờ trong quý 3/2027.
Hợp đồng EPC 3 kể trên ước tính phần việc PVS thực hiện sẽ rơi vào khoảng 255 triệu USD. Với tiến độ cập nhật tương đối khả quan, chúng tôi ước tính phần doanh thu có thể ghi nhận của gói hợp đồng này là hơn 90 triệu USD trong năm 2026.
